I様邸新築工事
埼玉県さいたま市|無添加無垢の家
埼玉県|さいたま市
建築中レポート
- 1. 2021年02月15日
-
竣工 外観
アプローチの天然石の乱張りや化粧ピンコロ、化粧ブロックなど一つ一つこだわって出来た外構です。
世界に一つの素敵なお家の完成です!
- 2. 2021年02月15日
-
竣工 玄関ポーチ
玄関ポーチの外壁には天然石の大谷石をバランスよく割付けしました。
素敵な玄関ポーチです!
- 3. 2021年02月15日
-

竣工 玄関
珪藻土の白や無垢の杉の自然な色味に濃い色味のタイルが加わりとても良いアクセントになりました。
収納がたくさんある玄関の完成です。
- 4. 2021年02月12日
-

竣工 LDK
無垢の杉をふんだんに使いました。
呼吸するのが心地いい、健康なお家が完成しました!
- 5. 2021年02月12日
-

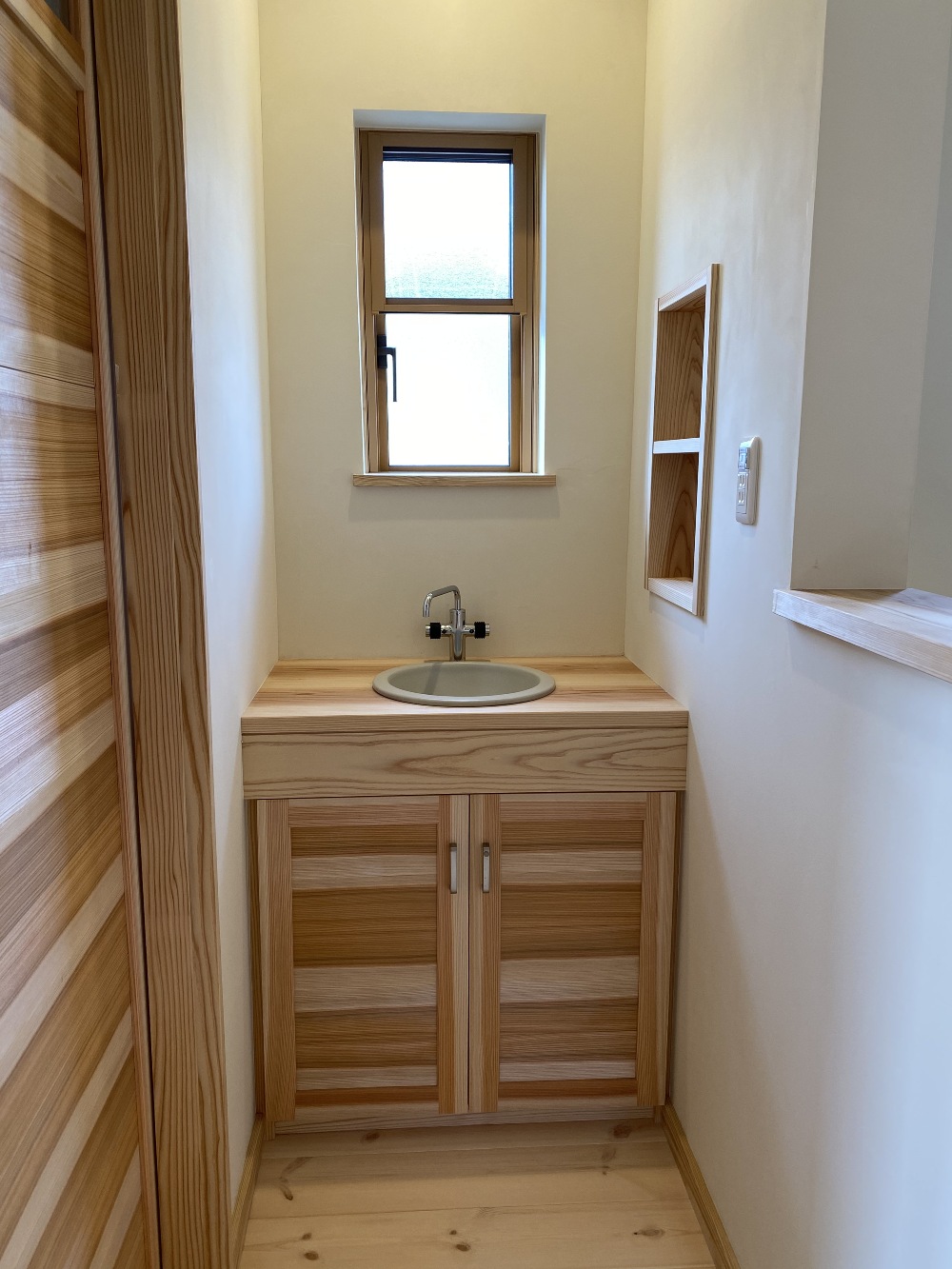

竣工 お手洗い
お手洗いにも腰壁を貼り、角に収納を造作しました。
- 6. 2021年02月12日
-

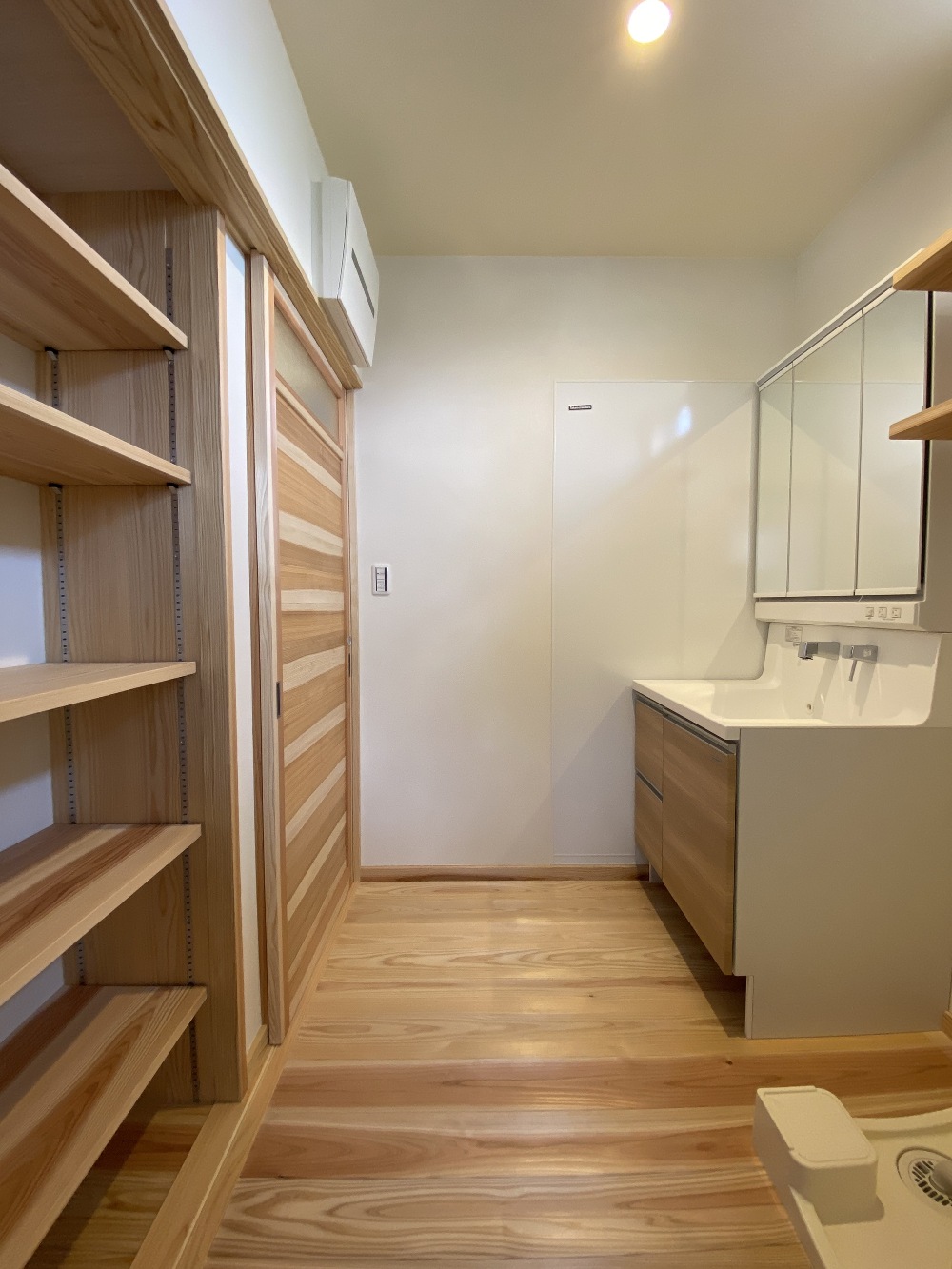

竣工 洗面脱衣室
可動棚5段分ある収納量たっぷりの洗面脱衣室が完成しました。
- 7. 2021年02月12日
-

竣工 2階スキップフロア
開放感のある木組みのスキップフロアです。
格子や手すりを組み込み、光が差し込む素敵な空間となりました。
- 8. 2021年02月12日
-
竣工 主寝室
主寝室にも木の優しい香りを楽しめるよう腰壁を貼り、こだわりの照明を計画しました。
1日の疲れを癒してくれる、そんな空間なので快眠できそうですね!
- 9. 2021年02月12日
-
竣工 2階造作洗面カウンター
2階の洗面台は大工が杉材で造作しました。

厚いカウンター材で確り造り、ウレタン塗装をしているので水をはじくので安心してお使い頂けます。
- 10. 2021年02月12日
-

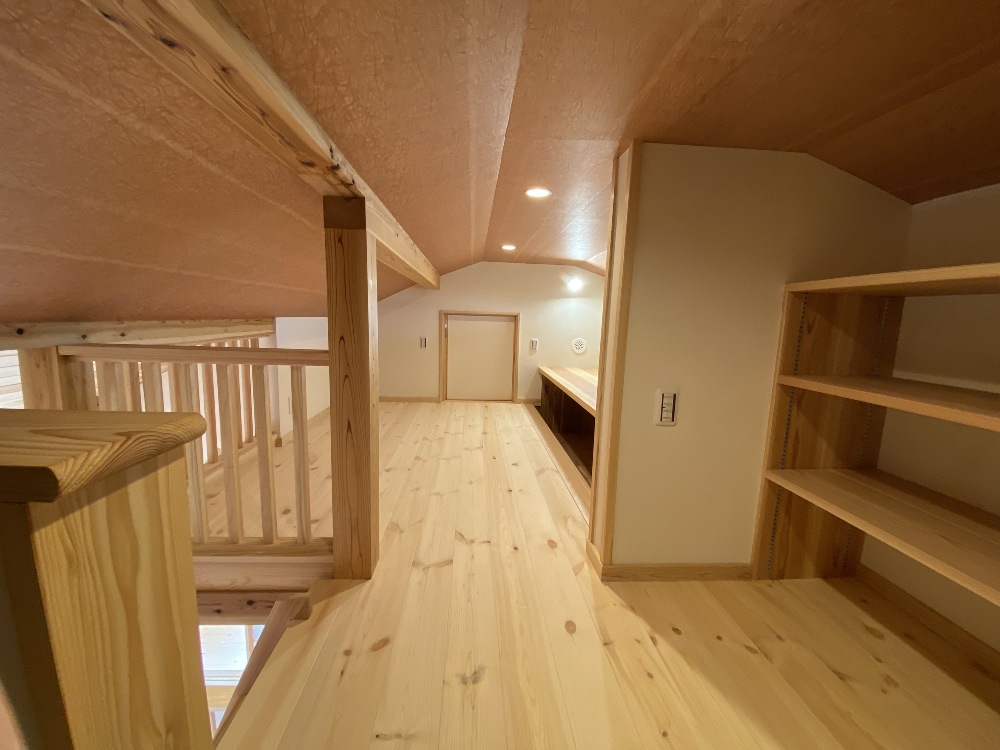

竣工 ロフト
スキップフロアからロフトへ上がると趣味の空間が広がります。
柿渋の越前和紙が良いアクセントになっていますね!
ロフトは天井高の制限がありますが、カウンターの下を掘り下げる事により快適に過ごせる工夫をしています。
- 11. 2021年02月05日
-

完了検査
第三者機関 住宅保証機構(株)による完了検査が行われました。
申請した図面と実際に建てられた建物に相違が無いか、建物の配置や内部の部屋を細かくチェックしていきます。
配筋検査、構造検査、に続き三度目の竣工検査も問題なく無事合格致しました。
- 12. 2021年02月03日
-

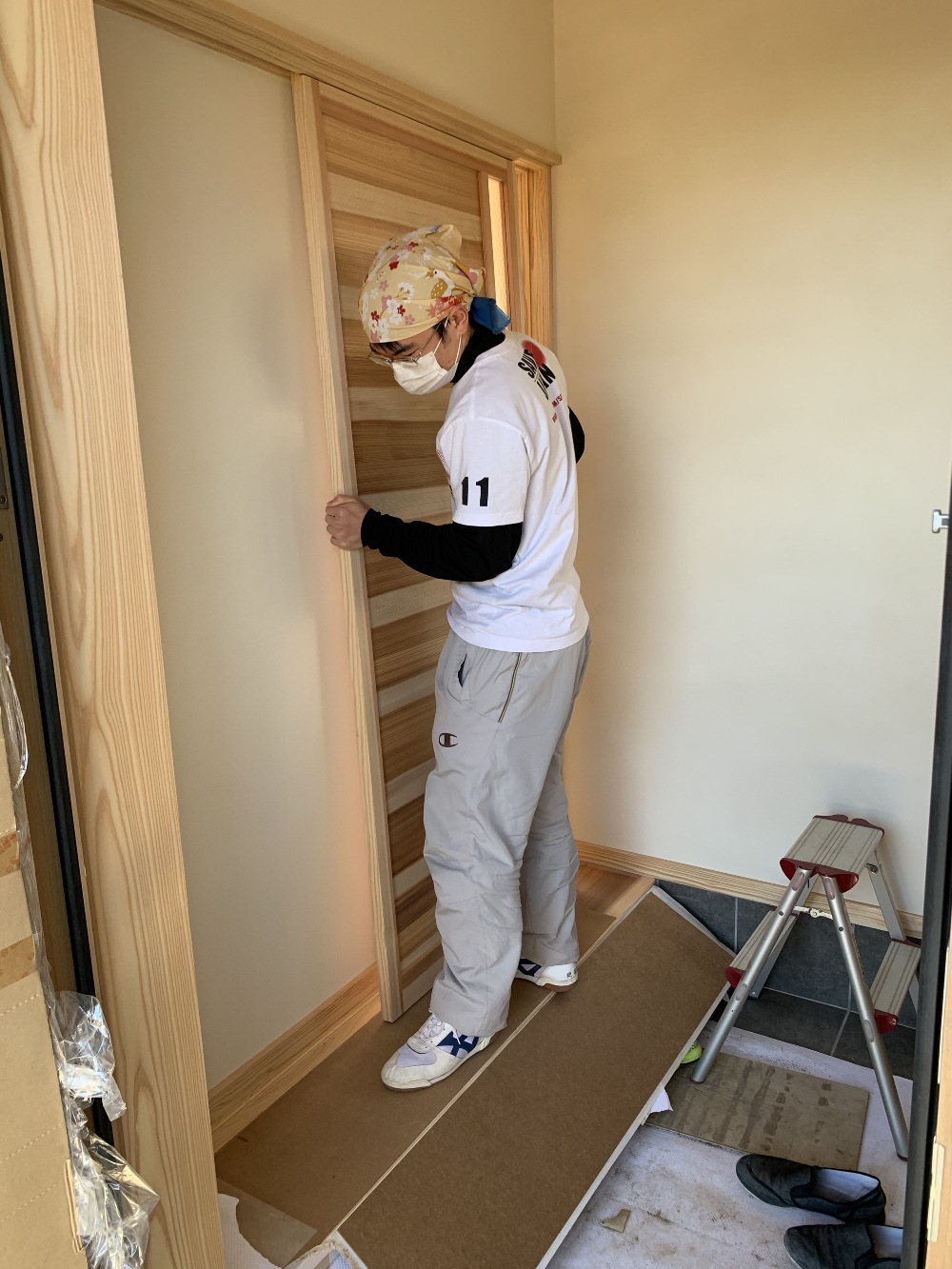

内装仕上げ工事 建具吊り込み
建具職人が事前に現場で採寸して作成してきた建具を現場で微調整し吊り込みます。
お客様のご要望に合わせた建具を丹精込めて納めていきます。
- 13. 2021年02月03日
-
内装仕上げ工事 建具吊り込み
建付けを確り現場で調整し吊り込みます。
熟練の技です。
- 14. 2021年01月23日
-
内装仕上げ工事 和紙貼り状況
天井には越前和紙を貼りました。
部屋ごとにお客様にお選びいただきました。
- 15. 2021年01月19日
-
内装仕上げ状況
珪藻土の左官工事が完了しました。
壁が白くなると空間が明るくなりますよね!
無垢の木と白い珪藻土があたたかみを感じさせます。
- 16. 2021年01月15日
-
内装仕上げ 左官工事
上塗りの状況です。
塗る箇所によりコテを使い分けます。
熟練のコテさばきで綺麗に塗り上げていきます。

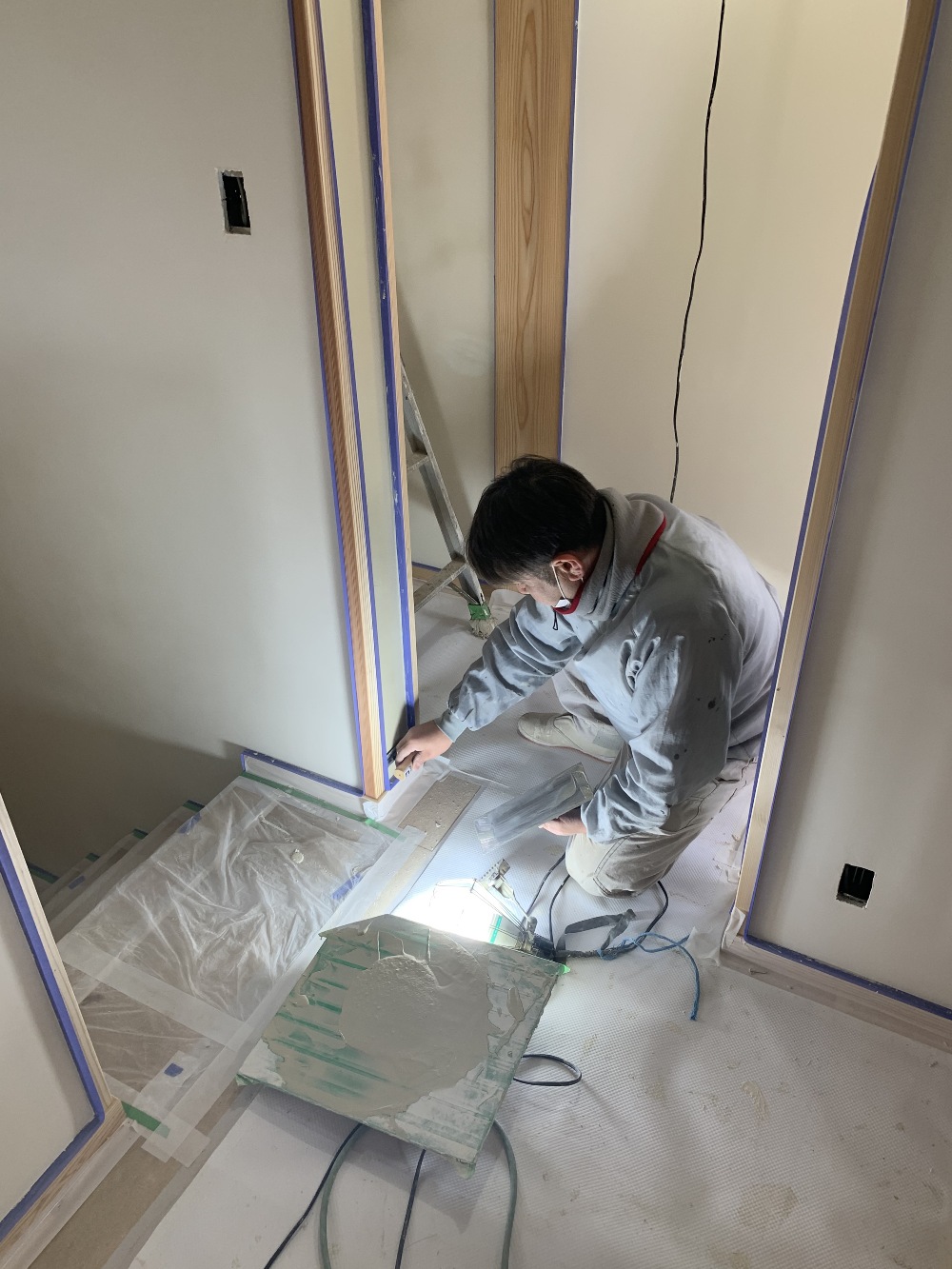

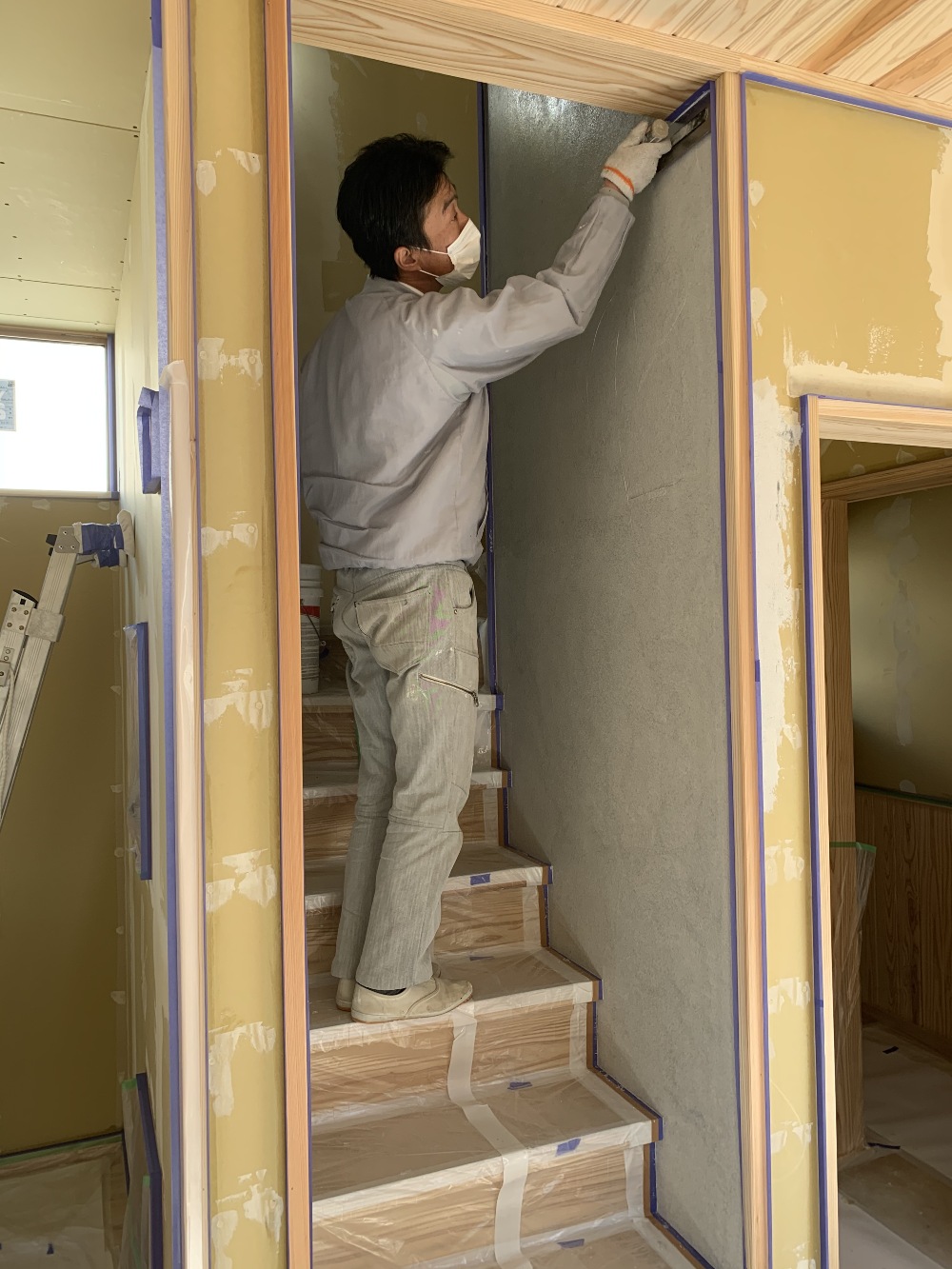

- 17. 2021年01月08日
-
内装仕上げ 左官工事
木工事が完了し、内装仕上げ工事が始まりました。
先ずは壁に珪藻土を塗り仕上げます。
壁ボードのビスをパテ埋めし不陸を無くし、巾木や建具枠や階段、梁など、壁と接しているところは養生をしっかりし、下塗り、上塗りと丁寧に平らに仕上げていきます。

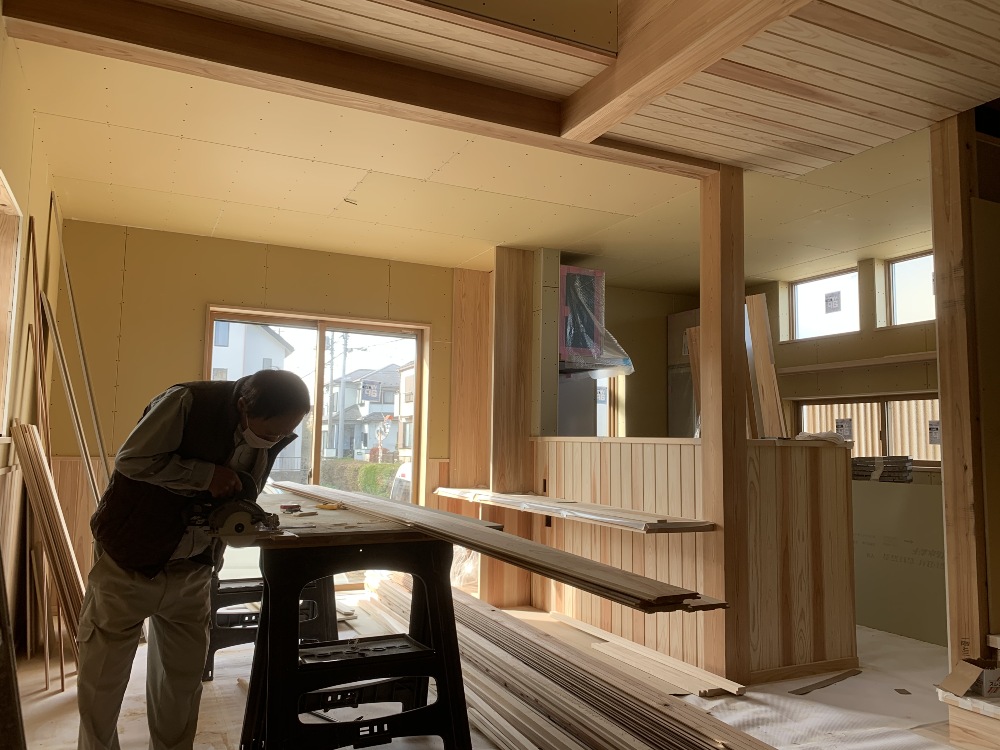

- 18. 2020年12月26日
-
木工事 完了状況

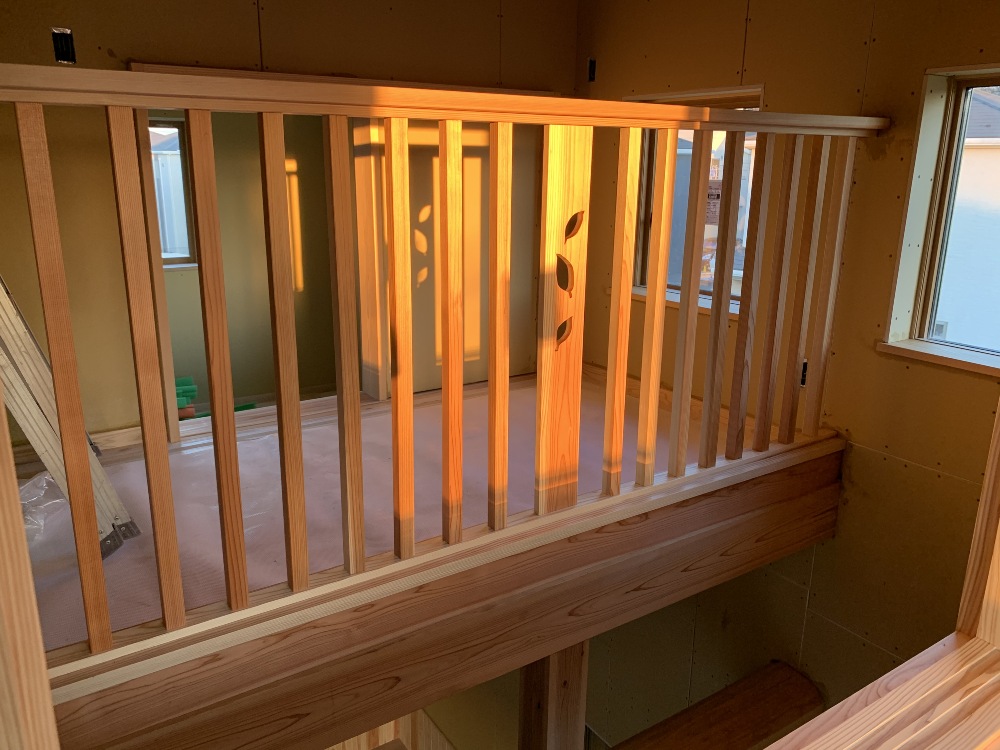

LDKの吹き抜け、スキップフロアが仕上がってきました。
- 19. 2020年12月26日
-
木工事完了状況 スキップフロア
スキップフロアと吹抜け空間の間に木格子の手摺を設けました。
アクセントでリーフの切込みマークを入れました!
匠の技手造り感が伝わりますか?
- 20. 2020年12月19日
-
木工事 LDK天井板貼り
LDKの天井にもスキップフロアと同じ板張りです。上下同素材で繋がりを持たせました。
無垢の木がふんだんに使われており、木の香り溢れる、無添加空間が出来ます。
- 21. 2020年12月10日
-
木工事 天井板貼り
スキップフロアの勾配天井に杉板を貼っています。
木目や色味を見ながらバランスよく綺麗に自然に見えるように張っていきます。
- 22. 2020年12月08日
-

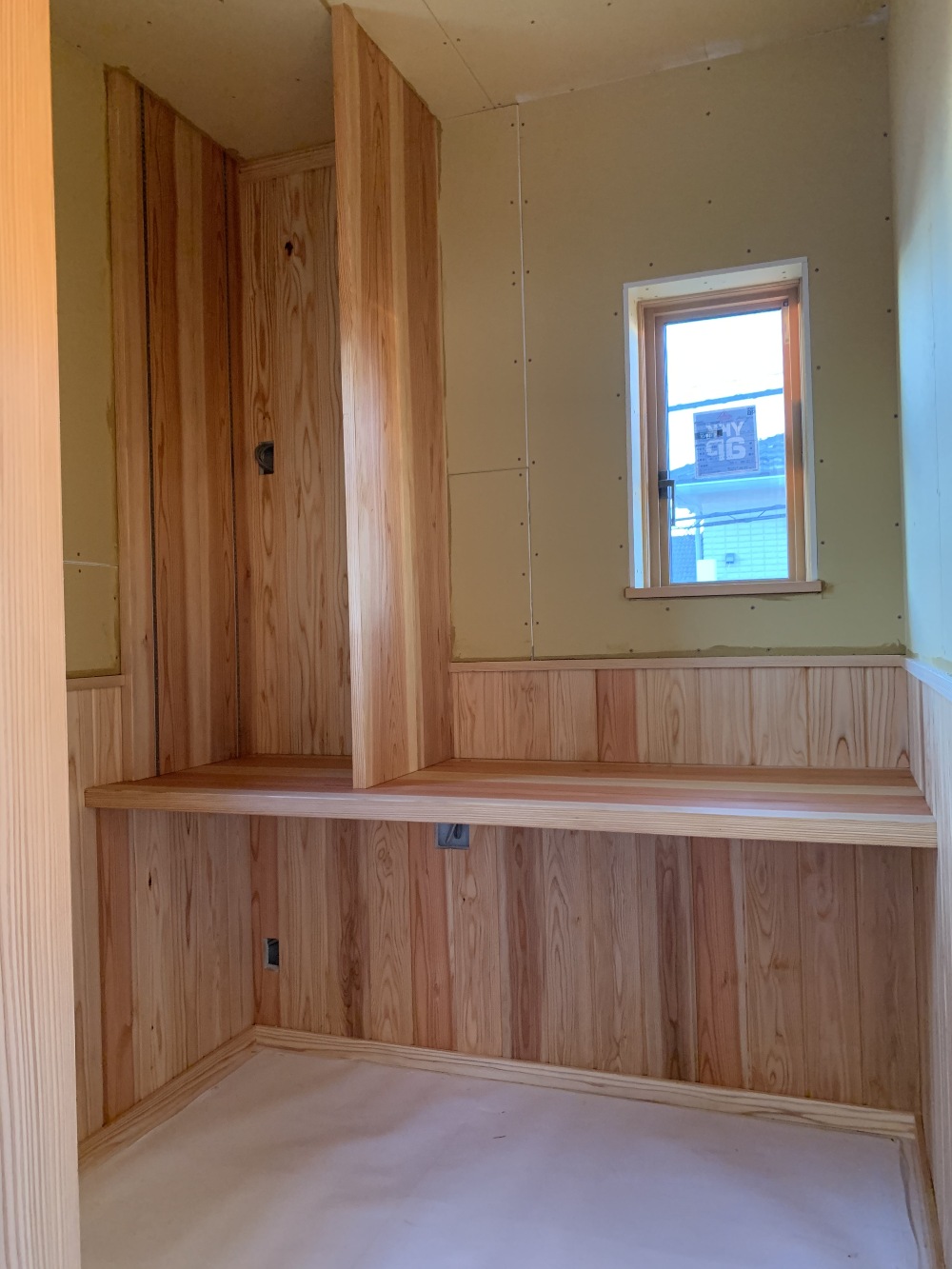

木工事 書斎カウンター
一坪程の空間にご主人様の書斎を造りました。
仕事がはかどりそうな素敵な空間が出来そうです。
- 23. 2020年12月05日
-

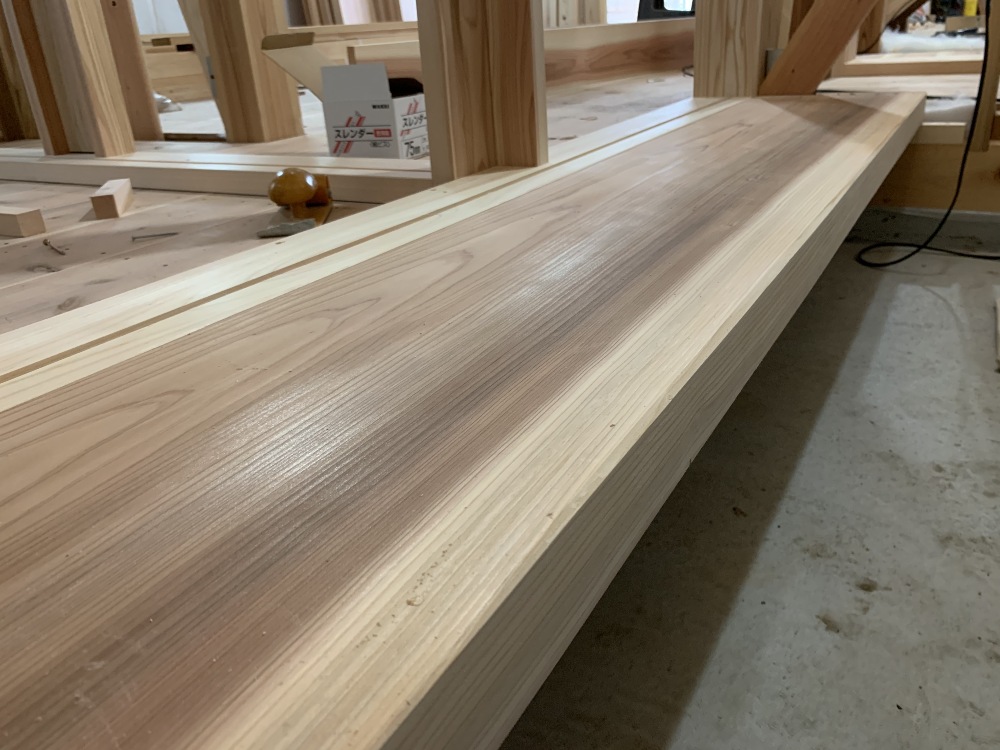

木工事 キッチンカウンター造作
キッチンカウンターの造作が完了しました。
リビングダイニングに続きキッチンまで腰壁を貼り、お施主様はカウンターには耳付きの無垢材を選びました。
- 24. 2020年11月28日
-
木工事 腰壁貼り
リビング空間に腰壁を貼りました。
杉の化粧板を一枚一枚貼り合わせます。
木がたくさん現しで見えてくる健康で、暖かなお家になりそうですね!
完成がとても楽しみです!
- 25. 2020年11月28日
-
外部状況 全景
外壁の吹付塗装が完了し、雨樋が吊り、足場を解体しました。
綺麗で優しい色味に仕上がりましたね!
- 26. 2020年11月13日
-

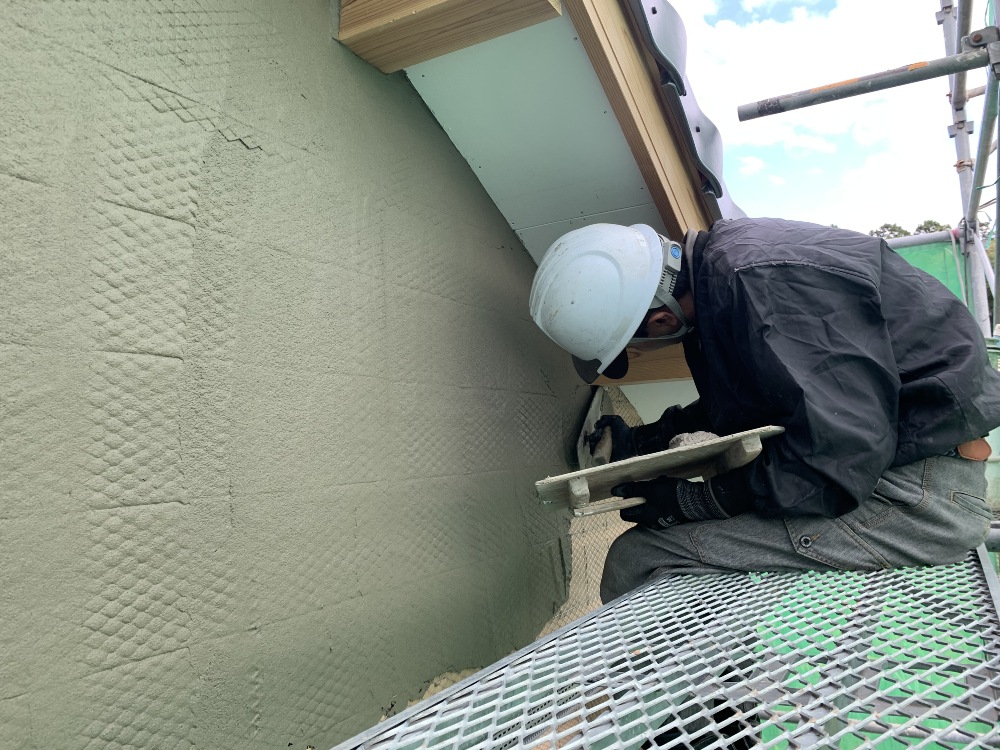

塗装工事 軒天井塗装
大工が貼った軒裏の天井を塗装で仕上げます。

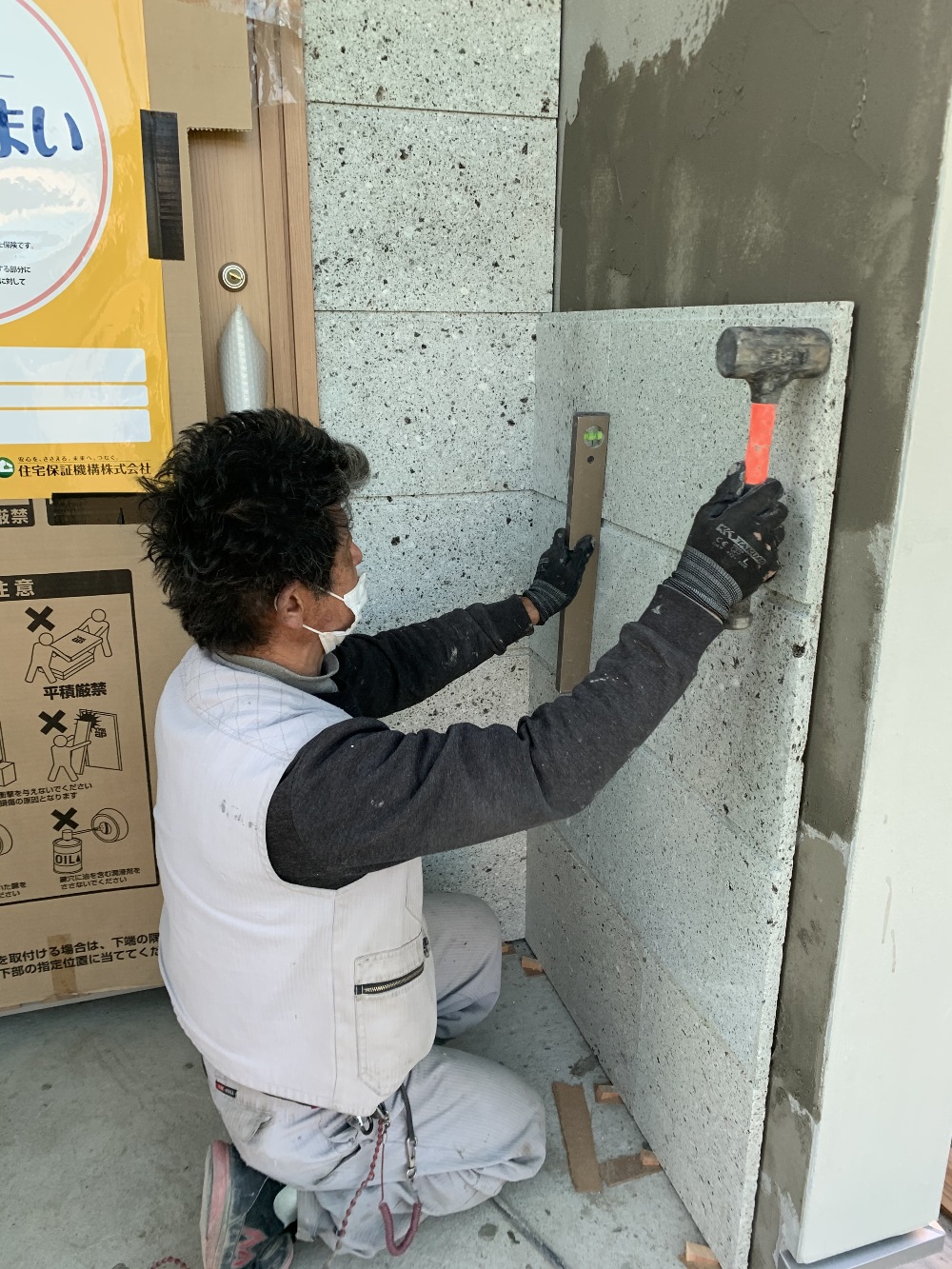

- 27. 2020年11月11日
-
タイル工事 外壁面大谷石仕上げ
玄関ポーチの壁にアクセントで大谷石を貼りました。
熟練のタイル職人にて接着剤入りのモルタルを外壁と大谷石の裏側に塗り、
一枚一枚水平を確認しながら貼ります。

- 28. 2020年10月30日
-
左官工事 外壁モルタル下地
外壁の下地として軽量モルタルを熟練の左官職人がコテで塗り、
平に仕上げます。
ラス網に下塗りをし、乾かしてから再度上塗りをします。
最後に不陸調整をして完成です。
- 29. 2020年10月30日
-
木工事 床板張り
1階と掘り炬燵の床板は杉の30㎜を張りました。
杉の特徴としまして、比重が軽く空気層を多く含むため肌触りが柔らかく硬い木に比べると温かさを感じます。
ちょっとした凹みキズなどはスチームアイロンの蒸気を当てて修復することが出来るのでメンテナンスもしやすい材となっております。

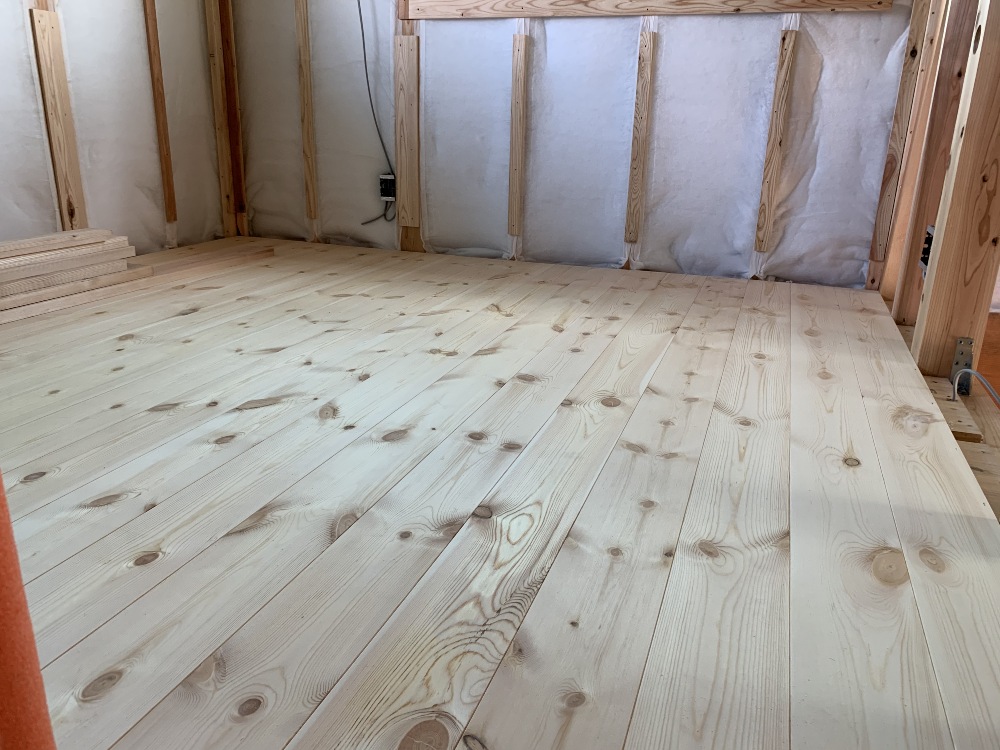

- 30. 2020年10月26日
-
木工事 床板張り
2階の床板はパイン材20㎜を選びました。
パインの特徴としまして、同じ針葉樹の杉や桧に比べると比重が重くやや硬めであるため、キズが付きづらく針葉樹らしい柔らかさも併せ持っています。
木自体に樹脂を多く含むため、経年変化でその成分が風合いとなり飴色の光沢を放ちます。
大工が一枚一枚床材の木目を確認し、施工します。
- 31. 2020年10月24日
-

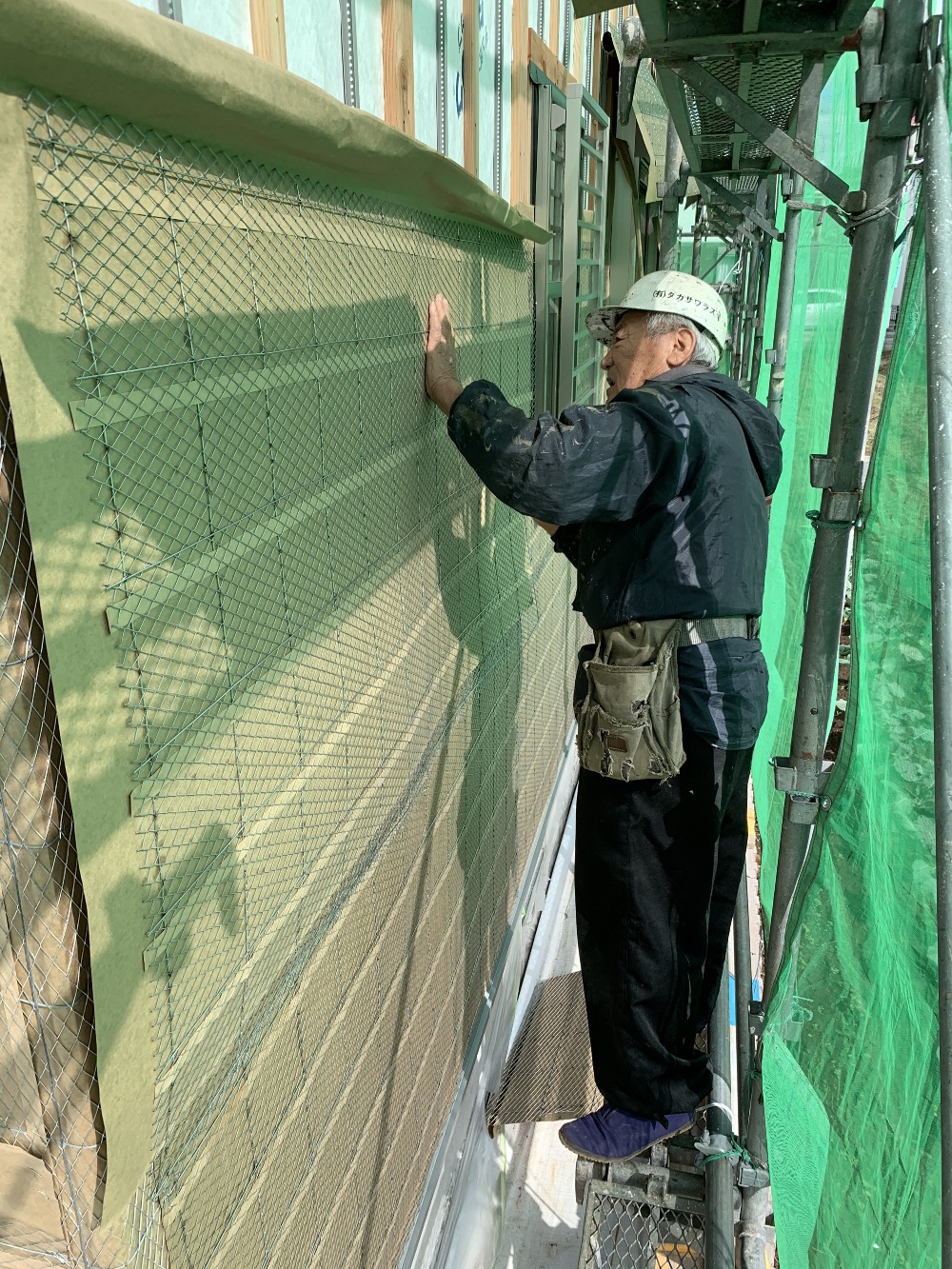

外装工事 ラス網貼り
外壁のモルタルを塗る前に、下地となるラス網を通気胴縁の上に施工します。
- 32. 2020年10月20日
-

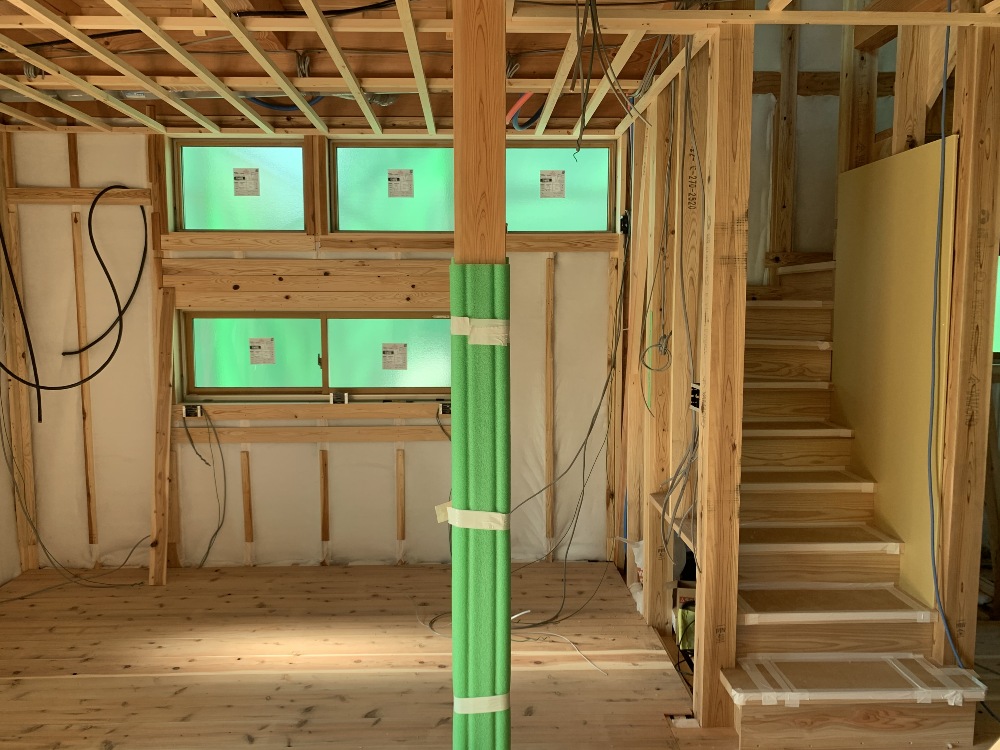

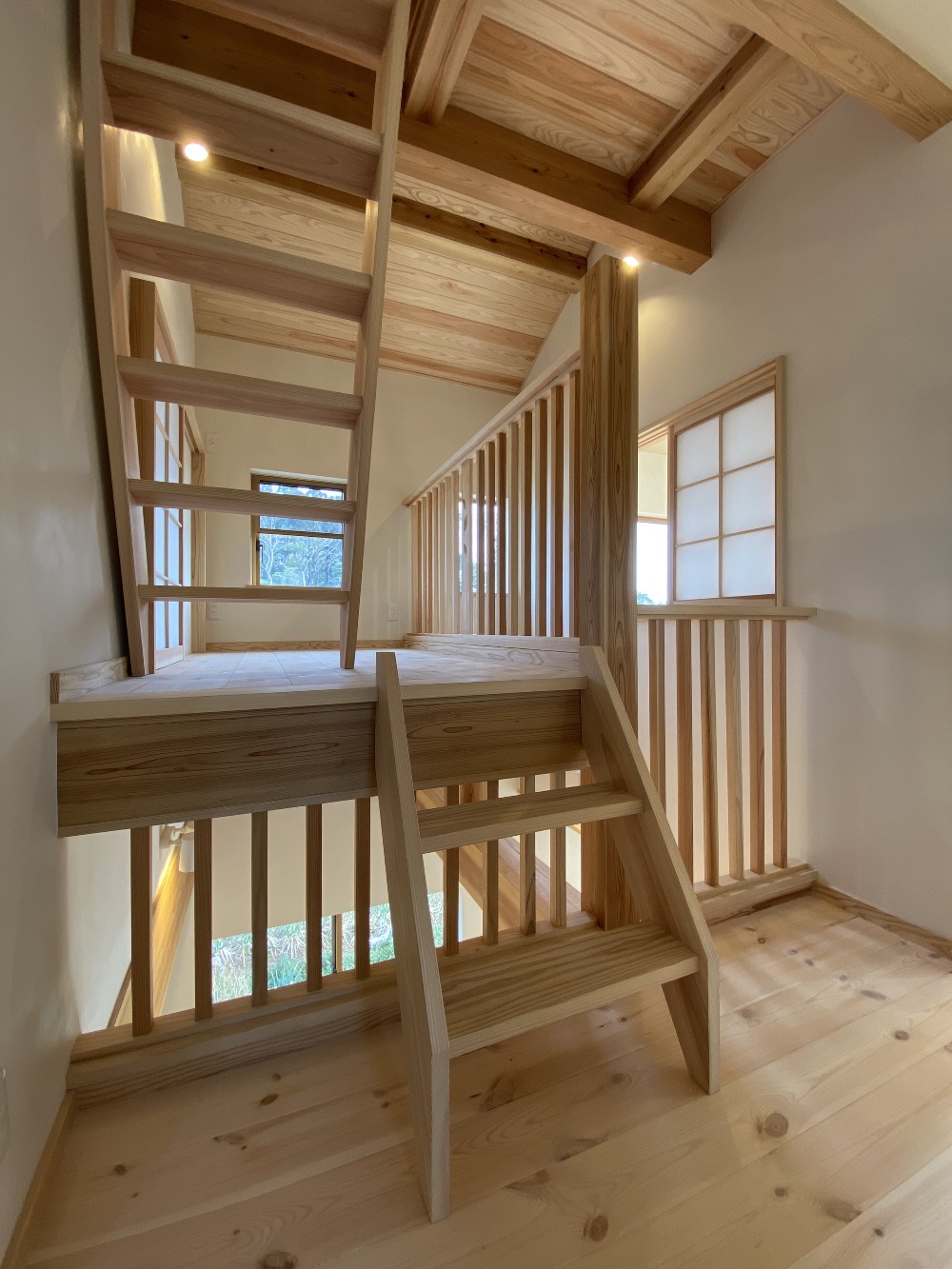

木工事 階段
杉の階段が付きました。
大工が一段一段加工し、現場で組み立てました。
天井には野縁が組まれ、壁には通気胴縁が打たれました。
この後床を張り、天井や壁に石膏ボードを施工します。
- 33. 2020年10月18日
-

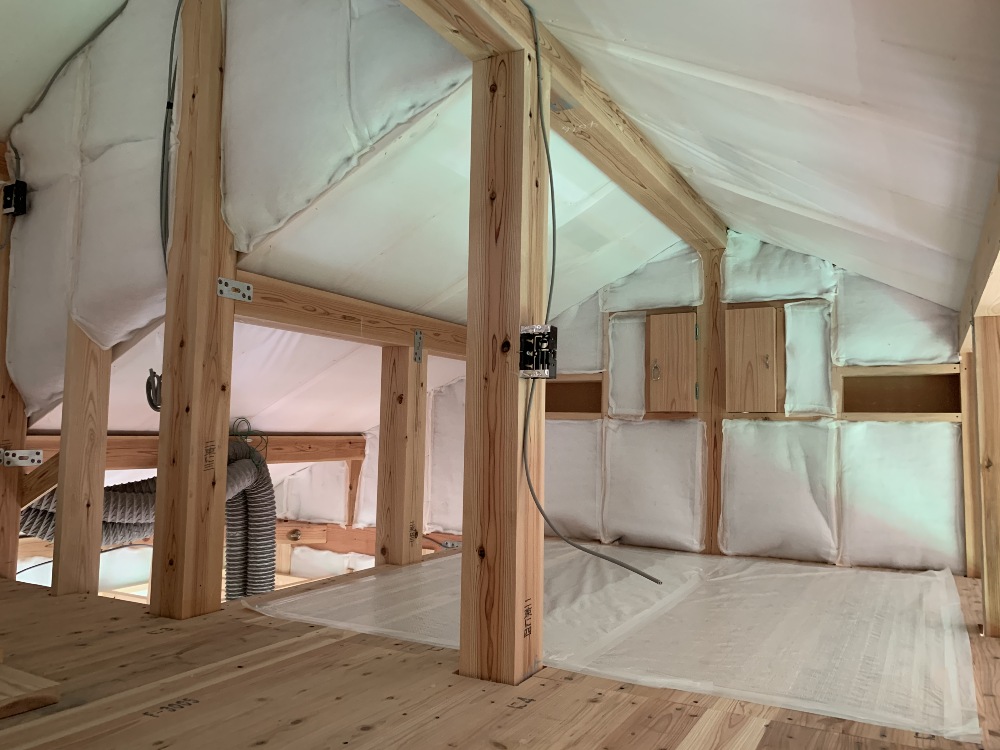

断熱工事

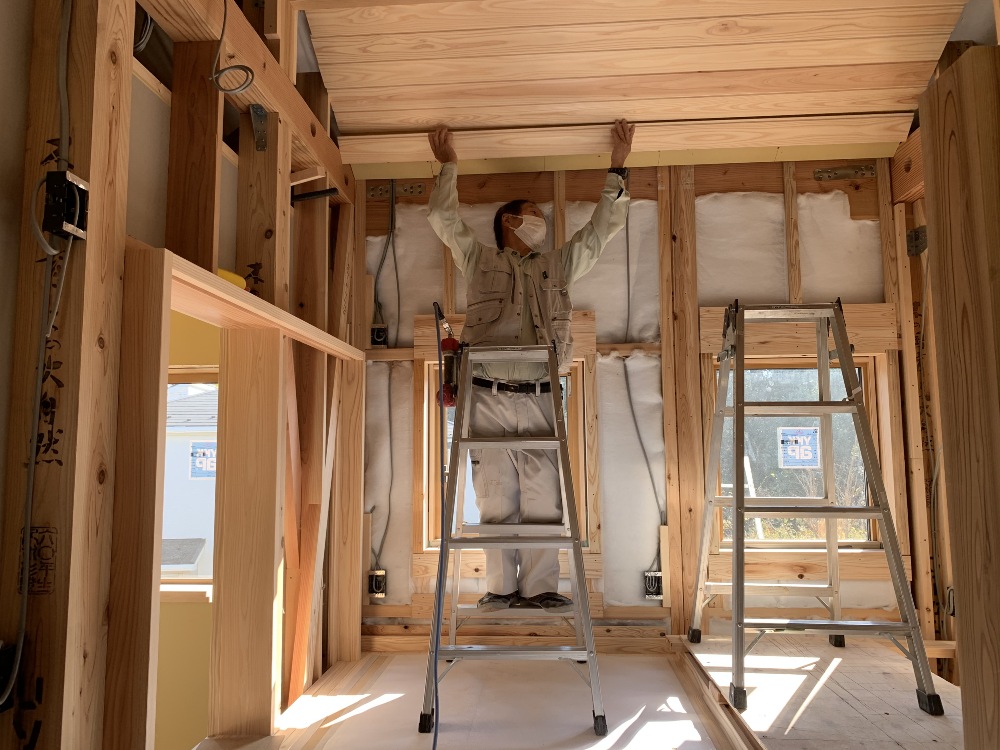

屋根の裏側、外周部の壁の中には断熱材を隙間なく入れてゆきます。
ペットボトルを再利用して作られているポリエステル100%の断熱材です。
成型の過程で接着剤を使用していない為、有害物質揮発の心配がなく、世界一安全な断熱材と言われています。
- 34. 2020年10月18日
-

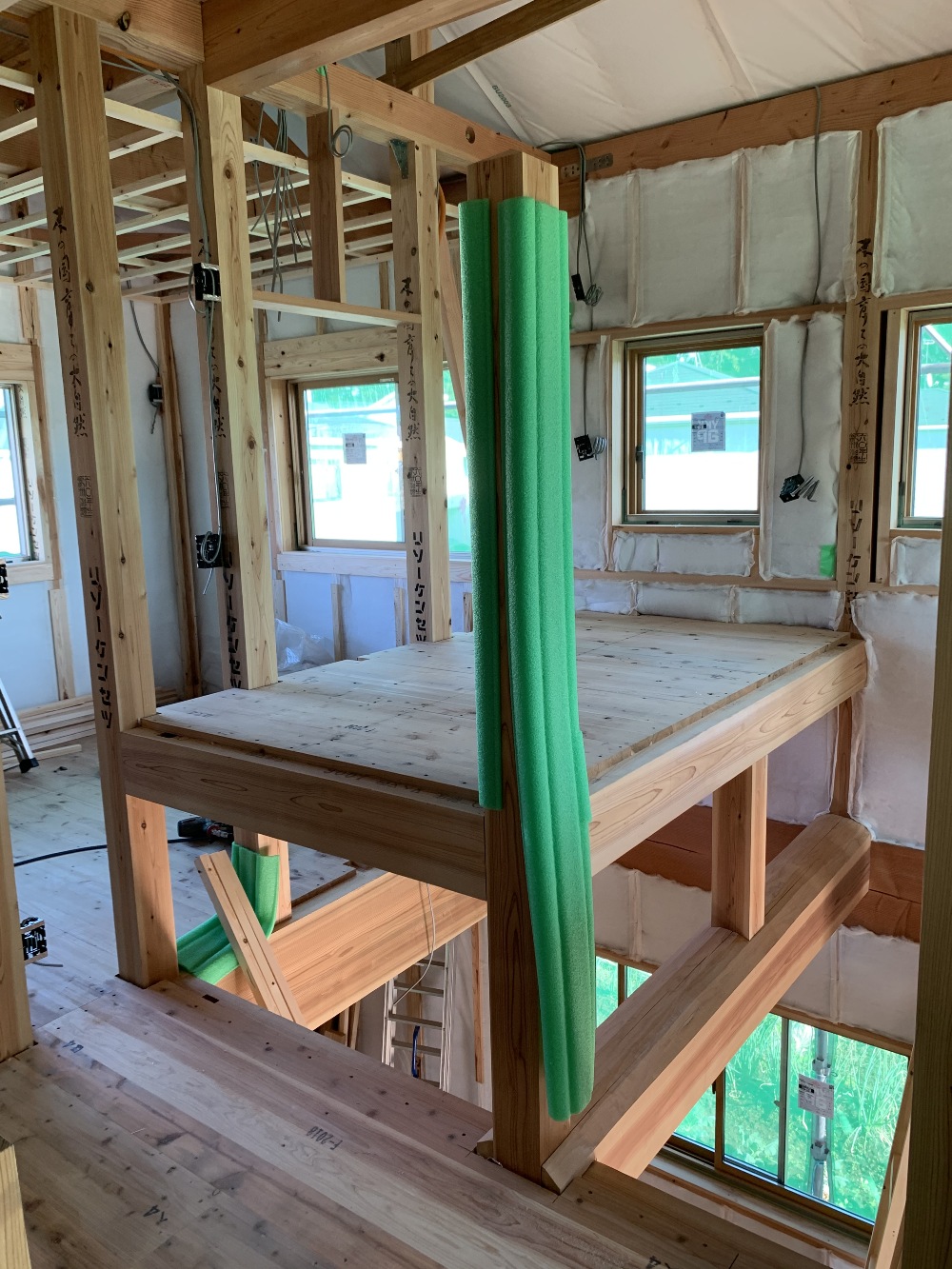

木工事 スキップフロア

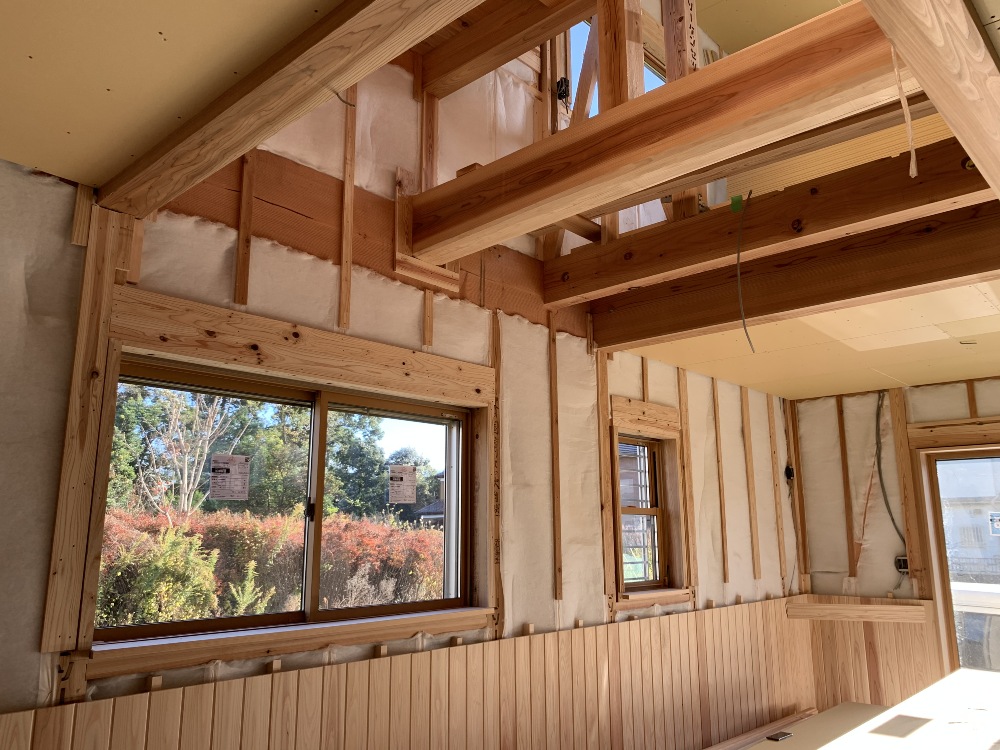

2階とロフトの間にスキップフロアを造ります。
窓下にはカウンターを据え付け、座で書き物が出来るよう設計しています。
隣には吹抜けもあるので開放感があり楽しい空間となりそうです。
- 35. 2020年10月16日
-
外壁防水紙・通気胴縁工事
外壁の構造壁の上にタイベックという透湿防水シートを貼りました。
無数に存在する繊維の隙間から湿気が抜けていく事で結露を防ぐため、壁の中の木材や断熱材の乾燥状態を保つことができます。
また、タイベックの極細繊維は湿気は透しても水は透さないので外部からの雨の浸入を防ぐことができます。
外壁に通気層を設けるために通気胴縁を施工しました。
- 36. 2020年10月09日
-
木工事 式台
玄関に厚みのある無垢の杉でできた式台が付きました。
玄関開けてこの式台があると存在感がありますよね!
完成が楽しみです。
- 37. 2020年10月03日
-

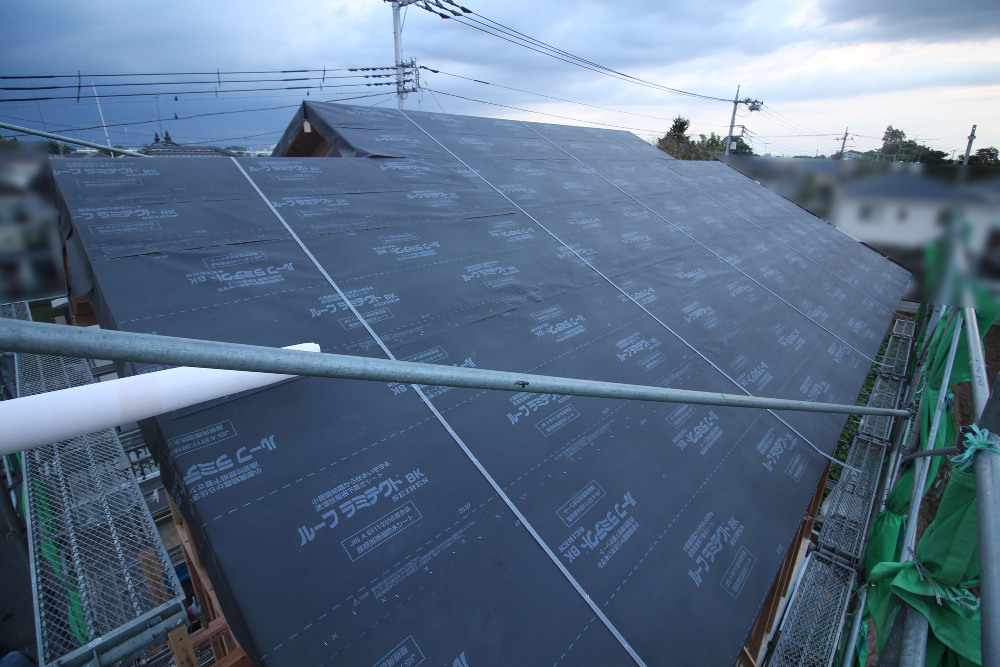

屋根 瓦葺き工事
屋根に瓦がキレイに葺き終わりました。
瓦は耐震瓦を使用し、外壁と接している部分は雨押え板金で雨の侵入を防ぎます。
瓦は耐久性がとても高く、他の屋根材だと10年に1度くらいの頻度で実施すべき再塗装などのランニングコストが発生しないので、トータル的なコストは安くなる可能性が高い屋根材です。
- 38. 2020年09月29日
-

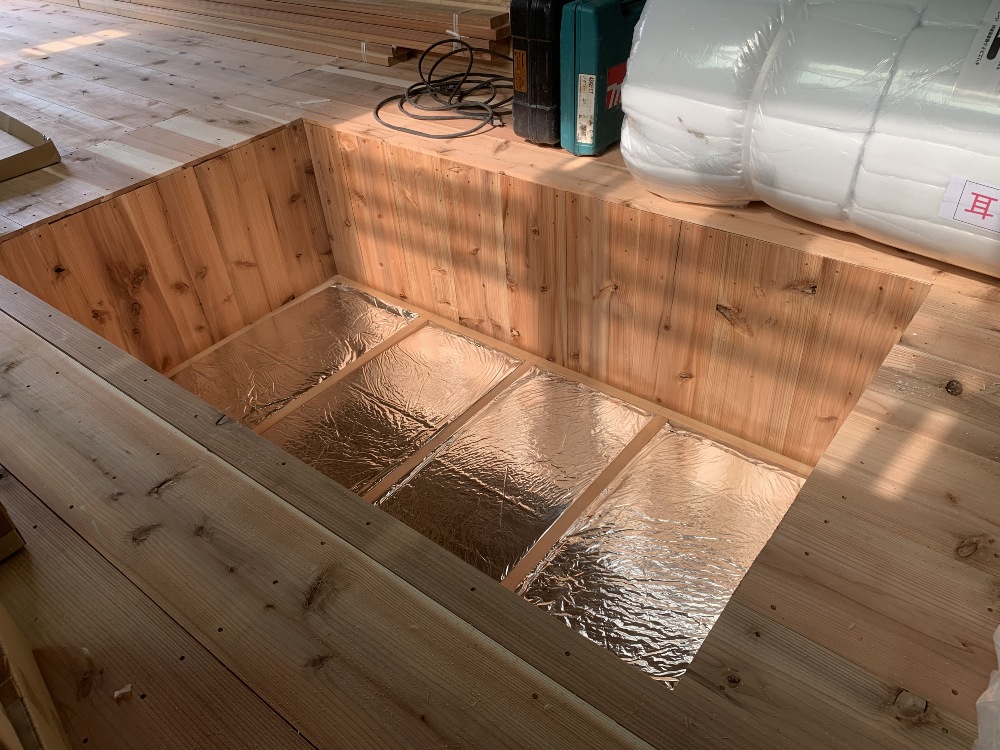

木工事 堀炬燵
床下地の杉板の張り込み、堀り炬燵の下地も完了しました。
掘り炬燵の底部、外周立上り部にも断熱材を敷き込みましたので、これで冬でもポカポカですね!
この上に杉の無垢材を張り仕上げていきます。
- 39. 2020年09月19日
-
屋根破風、板金下地工事
屋根の妻側、ケラバ側に破風板を取付けました。
破風板は無垢の杉化粧材を使用し、この後耐久性を保つために塗装で仕上げます。
屋根には瓦を乗せる前に漏水のリスクが予想される箇所へ予め板金で隠樋で対策を行います。
屋根面に見えるのは板金の下地です。
大工にて屋根に下地をつくり、板金工が谷板金を施工して瓦屋が瓦を葺くといったように、一つの箇所を作り上げるのにも複数の職人の手が掛かっています。
- 40. 2020年09月18日
-

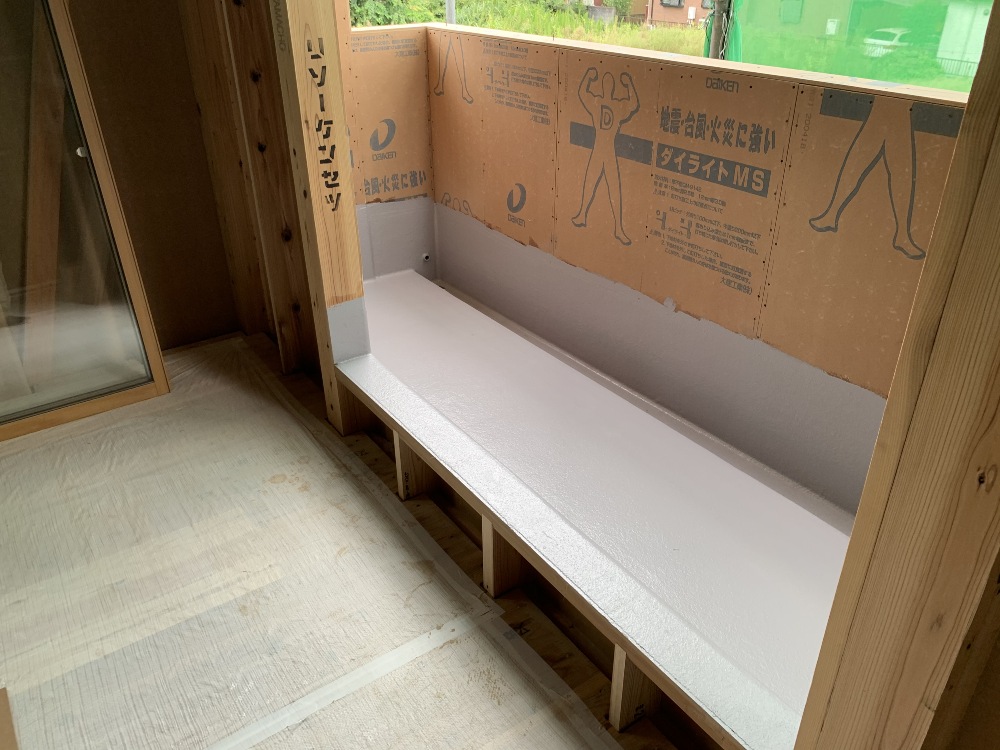

バルコニー防水工事
バルコニーの防水処理を行いました。
壁面との取り合いの防水層がきちんと定められた数値以上の立上げとなっているかきちんと確認していきます。
- 41. 2020年09月07日
-
木工事 外壁工事
上棟完了の翌日から、外壁に構造パネルを張っていきます。
構造パネルを施工する際は本来持っている性能をきちんと発揮させる為に、しっかりと決められた間隔・深さで釘を打ちこむことが大切な作業となります。
- 42. 2020年09月04日
-
木工事 上棟
柱、梁が組み終わりましたら屋根パネルを設置し、透湿防水シートを敷き込みます。
漏水リスクの高い立上り部や棟木の頭頂部は二重、三重に防水シートを張り、事前に漏水リスクを回避していきます。
ここまでで上棟日の作業は完了です。
- 43. 2020年09月04日
-

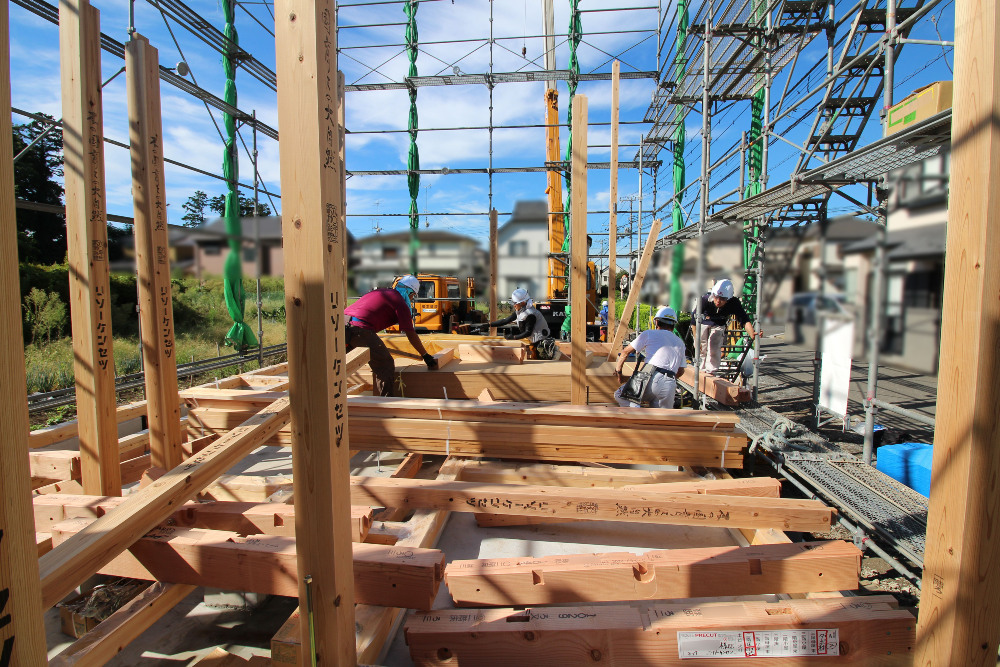

木工事 上棟
1階、2階共に柱と梁が組み終わりましたら、歪みがないか垂直を確認し仮筋交いで固定していきます。
- 44. 2020年09月04日
-
木工事 上棟

高樹齢の立派な太鼓梁が掛かりました。
- 45. 2020年09月04日
-
木工事 上棟

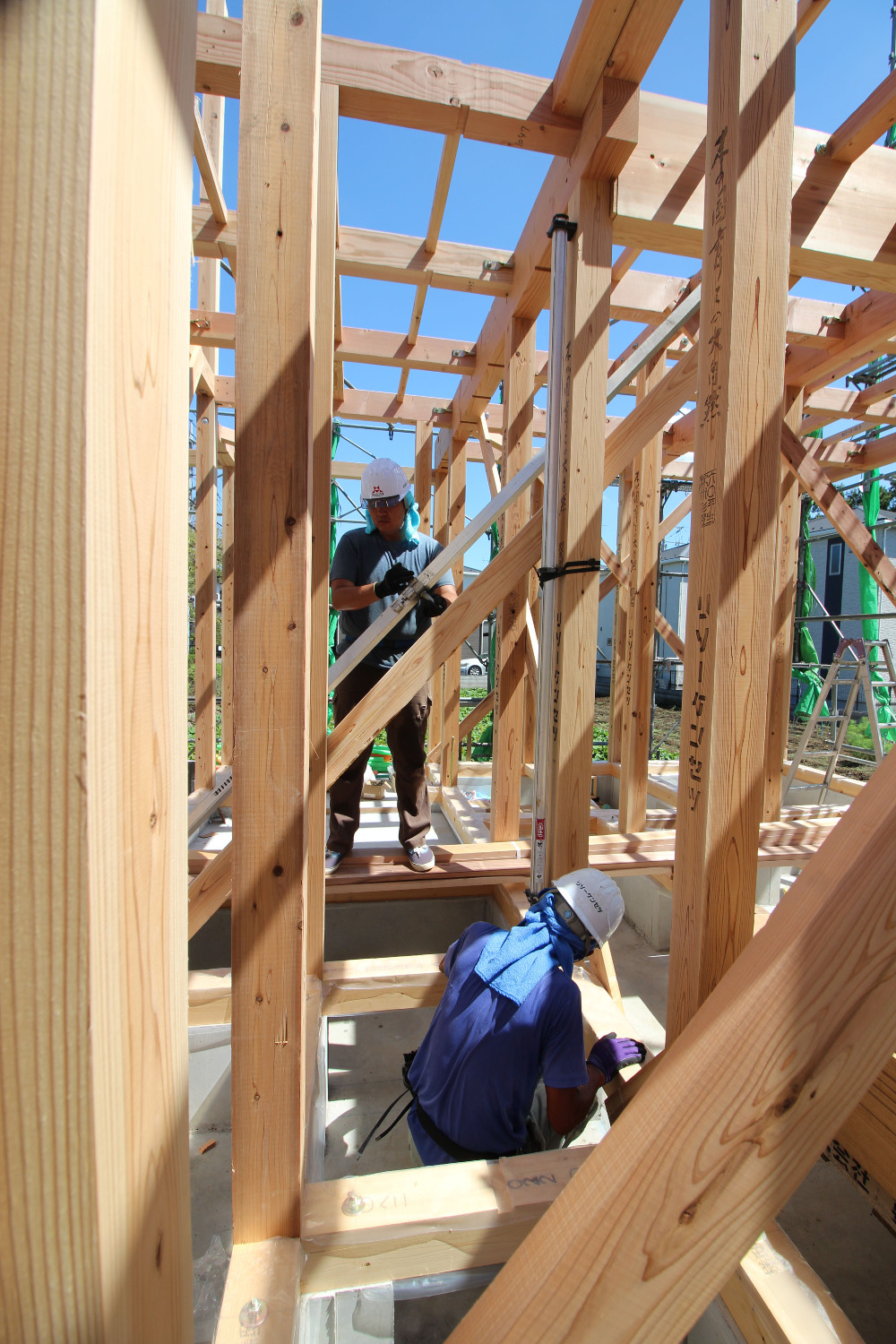

いよいよ建て方が始まりました。
まずは手際よく一階の柱を立てていきます。
一見すると同じように見える柱や梁ですが、全て事前の設計でどこにどの柱、梁が掛けられるか決まっていますので、それに基づき指定の場所へ配置していきます。
- 46. 2020年08月31日
-

木工事 土台敷き
大工による木工事が始まりました。木造住宅において正にメインとなる工事です。
弊社の土台は、全て樹齢60年以上の四寸角の桧材を使用し、エコ通気工法によって湿気を溜めることなく、シロアリや腐朽菌から家を守ります。基礎と土台の間にはポリエチレンの湿気止めフィルムを張ります。
- 47. 2020年08月24日
-
基礎工事
立上りコンクリート打設後のベタ基礎の全景です。
この後はいよいよ大工による木工事が始まります!
- 48. 2020年08月19日
-
基礎工事 立上りコンクリート打設
立上りのコンクリート打設状況です。
耐圧版打設時と同様にバイブレーターを使用し適切な振動を与え、流動化させながら少しずつ送り込みます。そうすることで鉄筋の裏側まできちんとコンクリートを行き渡らせるとともに、空気やブリージング水をコンクリートから追い出していきます。
- 49. 2020年08月12日
-

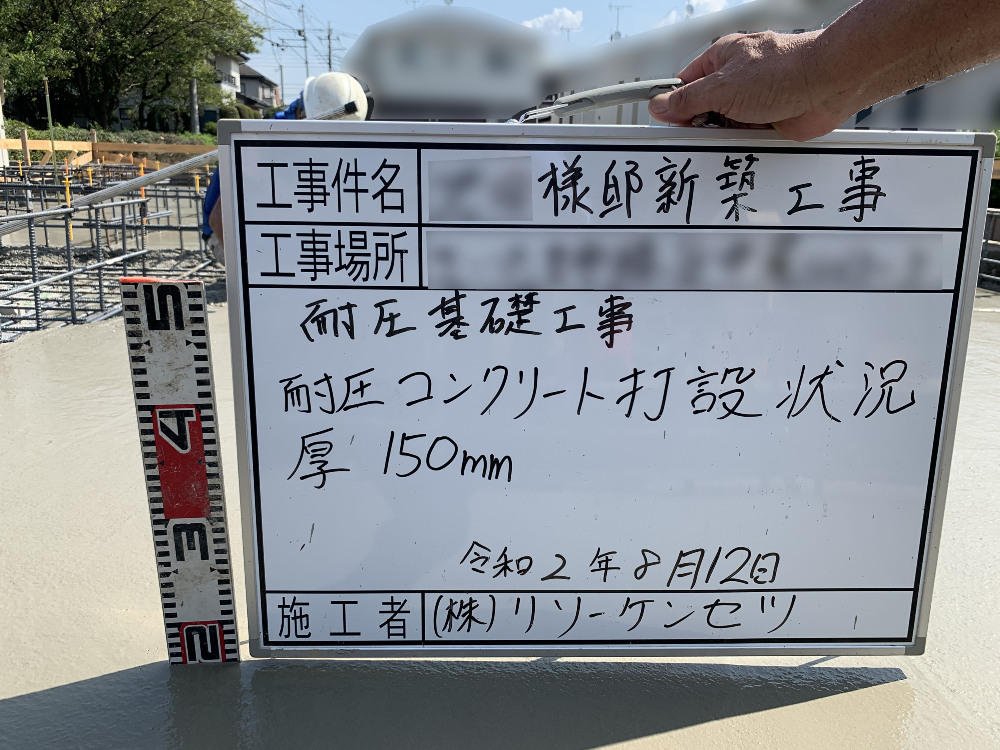

基礎工事 耐圧版コンクリート打設④
耐圧版コンクリート打設完了です。
- 50. 2020年08月12日
-
基礎工事 コンクリート打設③
耐圧版ベタ基礎部分の打設時にコンクリートの厚みがきちんと定められた厚さになっているかを複数個所で確認していきます。
- 51. 2020年08月12日
-
基礎工事 コンクリート打設②
耐圧版ベタ基礎のコンクリート打設状況です。
バイブレーターを使用し、生コンクリートに振動を与え内部から余計な気泡を除去し、セメントや骨材などコンクリートを構成する要素を均等化し均一に配筋に付着する様に丁寧に均します。
- 52. 2020年08月12日
-

基礎工事 耐圧版コンクリート打設①

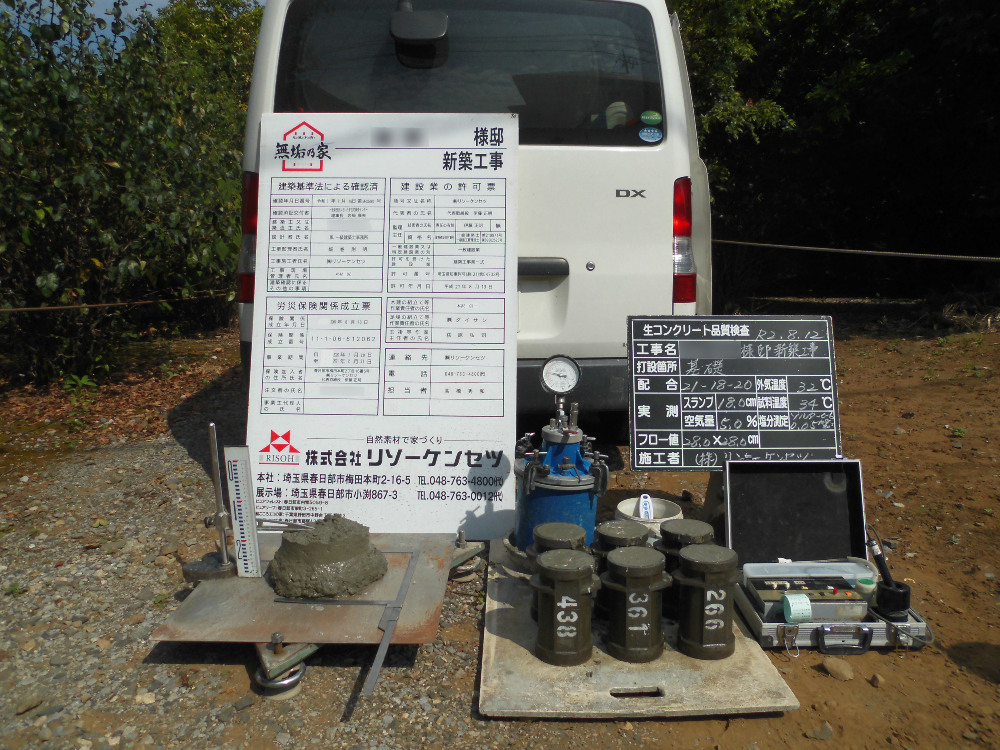

コンクリート打設の際、使用する生コンクリートのテストピースを6本採取します。採取したコンクリートは7日目と28日目に各3本づつ圧縮破壊検査を行い、定められた強度の基準値を上回っているかの確認をします。
破壊検査の他にもスランプ試験、フロー値測定、コンクリートの温度、空気量、塩分測定も行います。すべて基準をクリアして初めて品質の良い基礎を施工することが出来ます。テストの報告書はお引渡し時にお施主様にお渡しいたします。

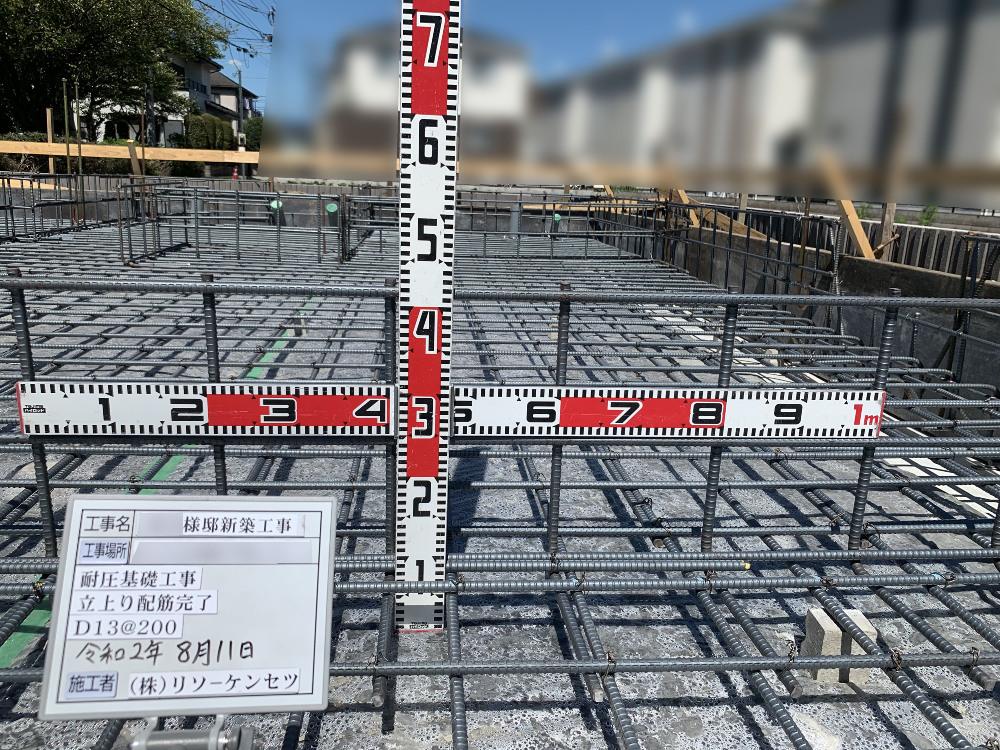

- 53. 2020年08月11日
-
基礎工事 配筋②
基礎配筋の立ち上がり部分の間隔、鉄筋径の確認状況です。
- 54. 2020年08月11日
-
基礎工事 配筋①
基礎配筋の耐圧部分の間隔、鉄筋径の確認状況です。

- 55. 2020年08月11日
-

基礎工事 配筋検査
着工からお引渡しまでの間に第三者機関 住宅保証機構(株)による検査が三回ございます。(配筋検査、構造検査、完了検査)
そのうちの第1回目の検査である配筋検査が行われ、無事完了致しましたので、コンクリート打設工事へと移っていきます。
- 56. 2020年08月08日
-
基礎工事 配筋
耐圧版ベタ基礎コンクリート打設前の基礎配筋全景になります。
これからコンクリート打設の為の枠が組まれていきます。
- 57. 2020年08月06日
-

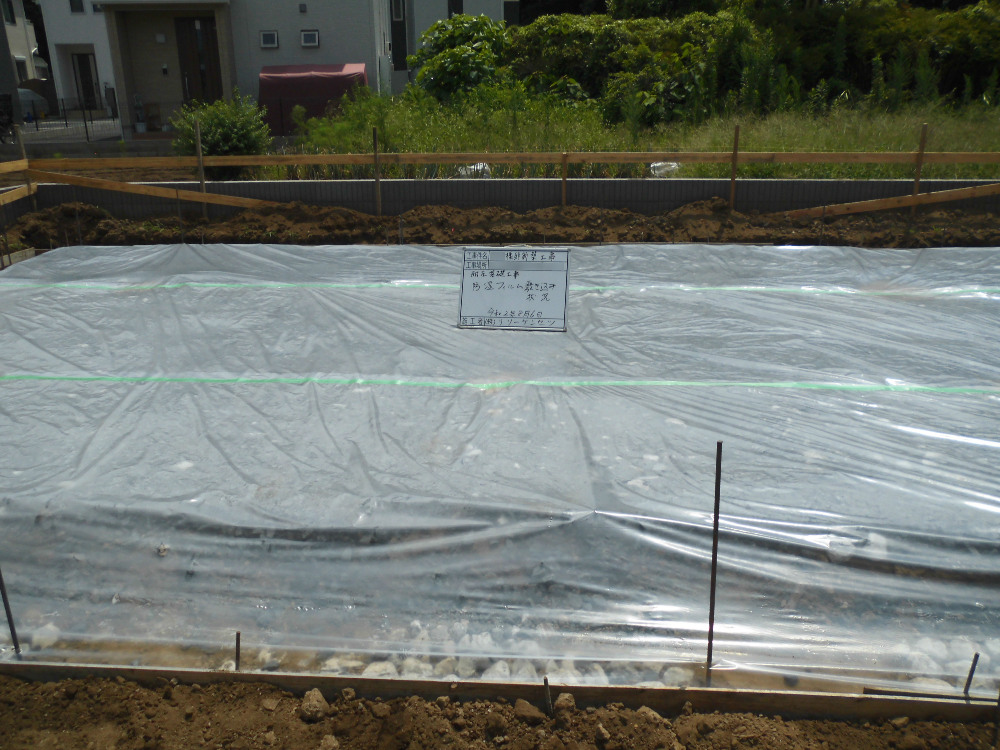

基礎工事 防湿フィルム
地中からの湿気を遮断するためにポリエチレンフィルムを敷き込みます。フィルムの重ね部分もしっかりとテープで止め、処理していきます。
- 58. 2020年08月05日
-

基礎工事 砕石
砕石の敷き込み作業です。
割栗石を敷き込み、よく転圧した後、割栗石の隙間に砕石を敷き詰め、さらにランマ―にて転圧し掘削した地盤面をより安定させます。
- 59. 2020年08月05日
-

基礎工事 割栗石
割栗石の敷き込み作業です。
耐圧版ベタ基礎の下に割栗石を敷き詰め、転圧することでくさび効果により反力をアップさせ地盤を安定させていきます。
- 60. 2020年08月04日
-
基礎工事 遣り方だし
いよいよ基礎工事の着工です。
まずこれから建つお家の正確な位置及び高さを定めるため測量を行います。この作業を遣り方出し(やりかただし)と言います。
